5月16日起顺帆路(白墅路南侧)、樾河路(景王路南侧)将开展雨水管网改造施工

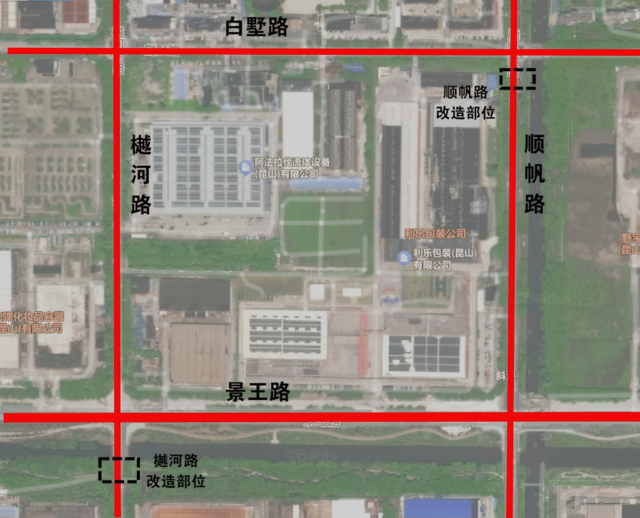

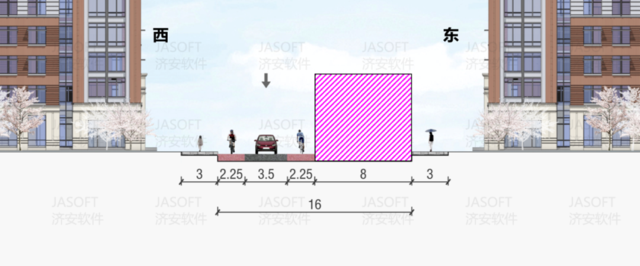

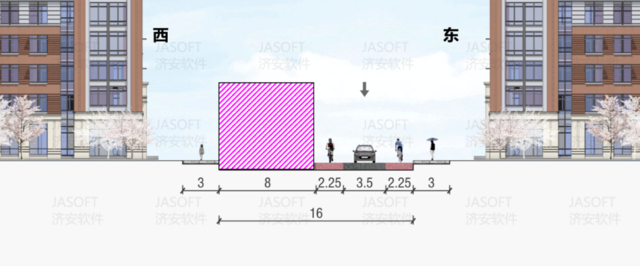

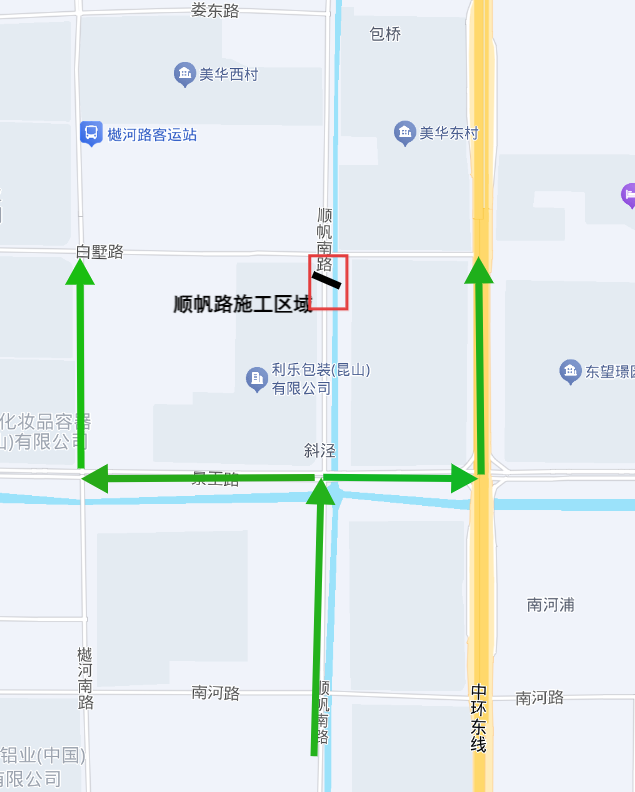

1)白墅路接金鸡河施工:本次为白墅路管网改造第二期施工,西起白墅路,向东横穿顺帆路连接金鸡河,改造长度约40米,施工期间将分东西半幅两期施工,每期占用半幅路,工程预计于5月21日完工;

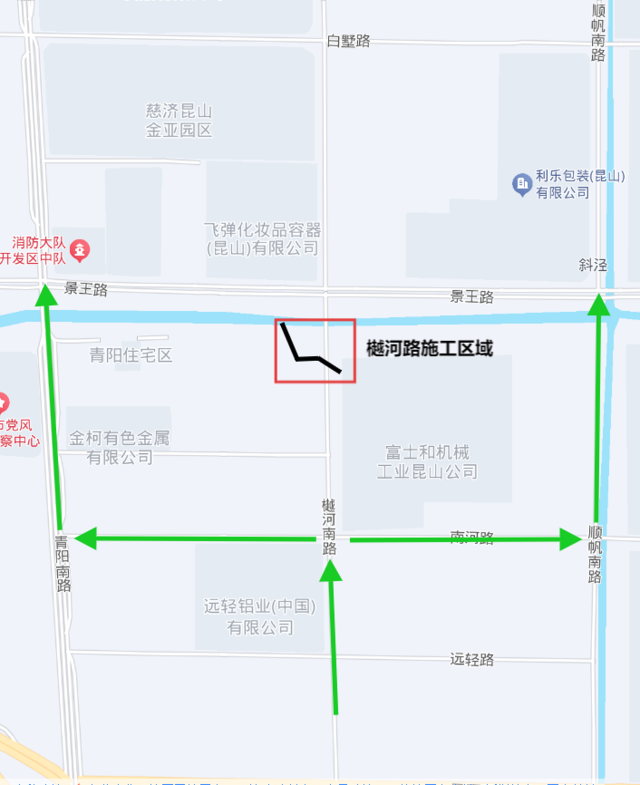

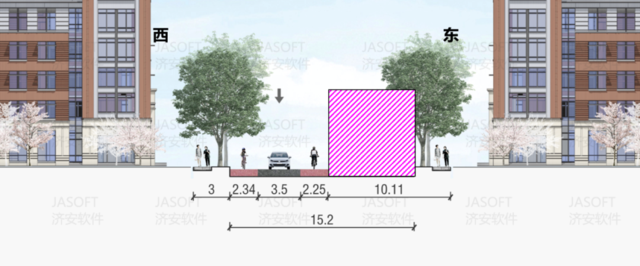

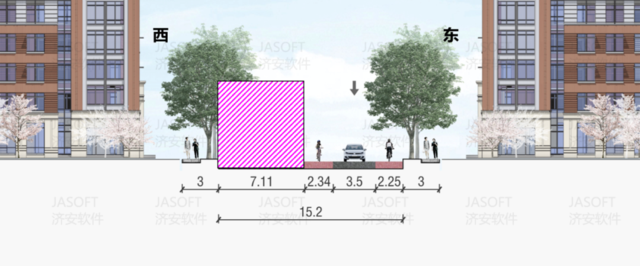

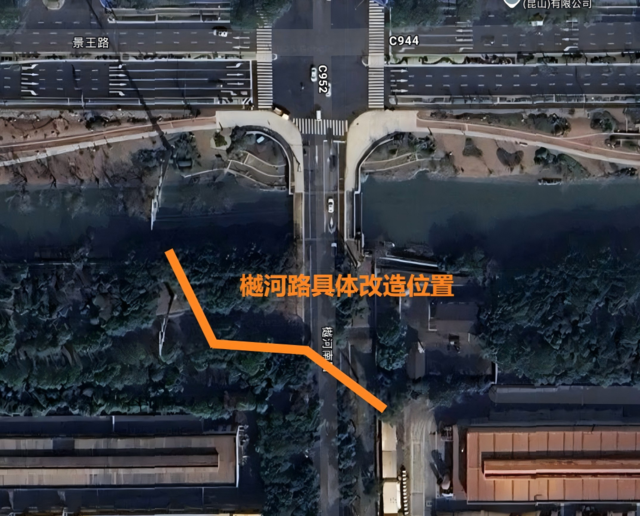

2)樾河路接景王浜施工:施工地点位于景王路与樾河路交叉口南侧约60m处,由樾河路东侧向西横穿连接至景王浜河道,过路段长度约25m,施工期间将分东西半幅两期施工,每期占用半幅路,工程预计于5月21日完工;
施工期间请过往车辆及行人按照现场交通指示减速慢行或选择绕行。



施工期间交通组织方案时间节点
2025年5月15日~2025年5月21日
(恶劣天气顺延)

(1)白墅路顺帆路交叉口施工期间交通组织
施工第一阶段占用顺帆路西半幅,保留半幅道路保证车辆由北向南单向通行。

施工第二期恢复西半幅,占用顺帆路东半幅,保留半幅道路保证车辆由北向南单向通行。
(2)景王路樾河路交叉口施工期间交通组织
施工第一阶段占用樾河路西半幅,保留半幅道路保证车辆由北向南单向通行。
施工第二期恢复西半幅,占用樾河路东半幅,保留半幅道路保证车辆由北向南单向通行。
施工期间道路车流量大
建议提前规划出行路线

1. 顺帆路由南向北车辆可提前由景王路转樾河路/黄浦江路绕行
2. 樾河路由南向北车辆可提前由南河路转青阳路/顺帆路绕行


此次施工期间
请过往车辆、行人根据交通组织方案
遵守交通安全法规
服从现场交通管理人员指挥
感谢您的理解与支持
让我们共同为城市发展贡献一份力量
来源:昆山开发区发布
